Warstwa nośna pod posadzkę - jak uniknąć kosztownych błędów?

Alex Michalski .

2 sierpnia 2026

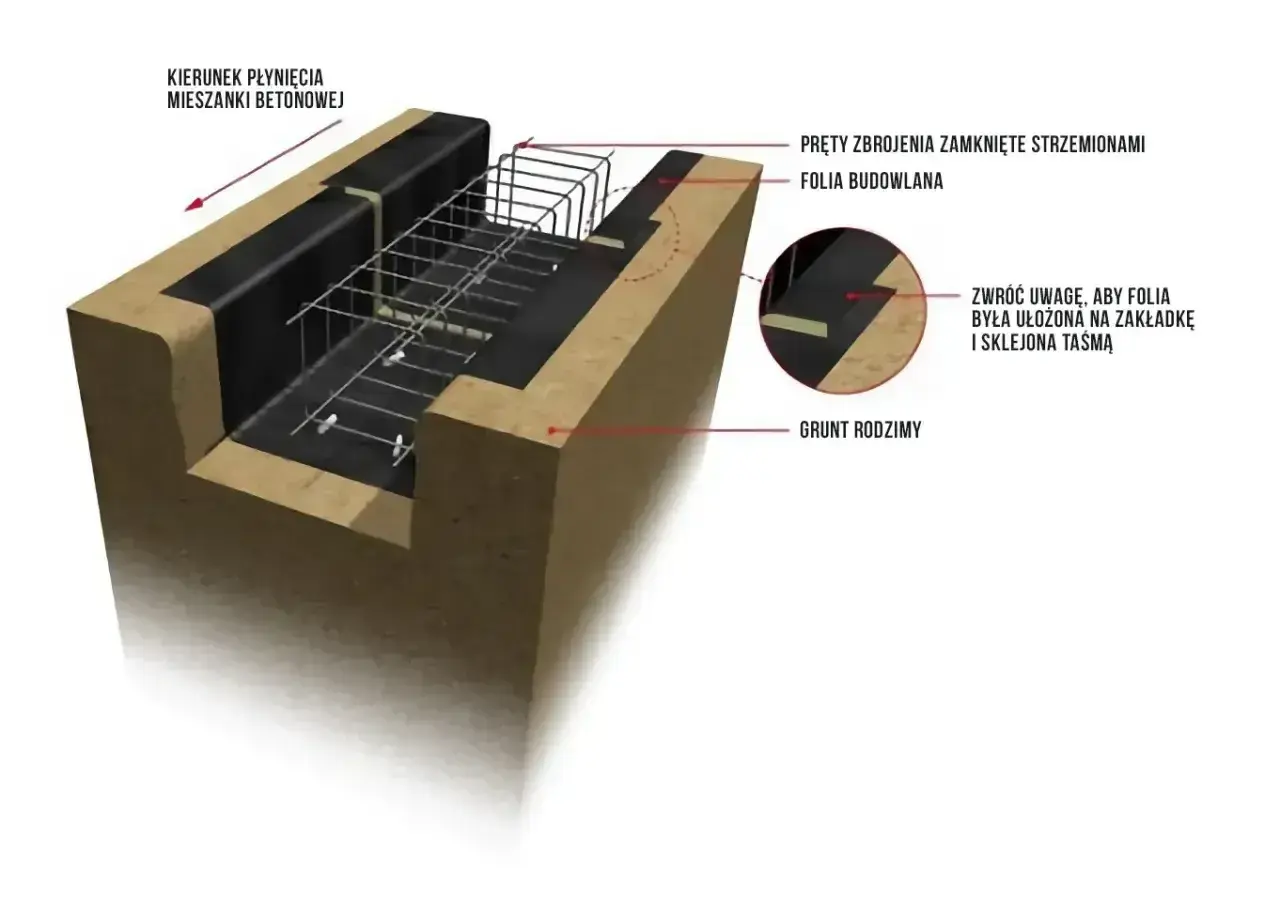

Schemat podbudowy fundamentu: zbrojenie, folia budowlana i grunt rodzimy. Beton płynie w kierunku strzałki.

Dobrze zaprojektowana warstwa nośna decyduje o tym, czy nawierzchnia albo posadzka będzie równa, stabilna i odporna na pękanie przez lata. W praktyce źle dobrana podbudowa psuje nawet dobrą płytę betonową, bo przenosi obciążenia, wyrównuje podłoże i ogranicza osiadanie. W tym tekście pokazuję, z czego ją wykonać, jak dobrać wariant do betonu i posadzek oraz na co zwrócić uwagę przy odbiorze robót.

Najważniejsze fakty o warstwie pod nawierzchnią i posadzką

  • Jej główne zadanie to równomiernie przenieść obciążenia na grunt i ograniczyć miejscowe osiadanie.
  • Najczęściej stosuje się zagęszczone kruszywo, tłuczeń, chudy beton albo stabilizację cementem lub wapnem.
  • W podłogach przemysłowych łączna grubość takich warstw zwykle mieści się w przedziale 15-40 cm.
  • Pod płytą betonową często potrzebna jest warstwa poślizgowa z folii PE, a przy niezwiązanych układach także geowłóknina rozdzielająca.
  • Najwięcej problemów powodują błędy w zagęszczeniu, złe odwodnienie i prace prowadzone na zbyt słabym lub zamarzniętym gruncie.

Czym jest warstwa nośna i za co naprawdę odpowiada

Patrzę na nią jak na fundament całego układu, choć sama nie jest jeszcze posadzką ani nawierzchnią. To ona ma przejąć obciążenia z płyty betonowej, rozłożyć je szerzej i przekazać do gruntu tak, żeby nie dochodziło do punktowych przeciążeń, zapadnięć i rys. W praktyce chodzi też o zapewnienie równomiernego podparcia, ograniczenie wysadzin mrozowych i stabilizację powierzchni przed kolejnymi warstwami.

W podłogach przemysłowych dobrze wykonana warstwa podkładowa ma jeszcze jedną ważną rolę: zmniejsza ryzyko zjawisk, które na budowie bywają lekceważone, a później kosztują najwięcej. Mówię o klawiszowaniu, czyli pionowym przemieszczeniu krawędzi płyt względem siebie, oraz o pompowaniu, kiedy przy obciążeniach i obecności wody drobne frakcje są wypychane spod płyty. Oba problemy najczęściej mają źródło nie w betonie, tylko właśnie w złym przygotowaniu warstwy pod nim.

Jeżeli grunt jest słaby, nierówny albo wilgotny, sama grubsza płyta betonowa nie załatwi sprawy. Najpierw trzeba uporządkować podłoże, a dopiero potem myśleć o materiale wierzchnim. To prowadzi nas do wyboru rozwiązania, bo tutaj nie ma jednej recepty na każdą budowę.

Z czego warto ją wykonać w zależności od obciążeń

Najpierw patrzę na grunt i przewidywane obciążenia, a dopiero potem na cenę materiału. To proste podejście oszczędza wiele błędów, bo ta sama technologia nie sprawdzi się równie dobrze pod garażem, halą i drogą dojazdową. Jak podaje Inżynier Budownictwa, w podłogach przemysłowych grubość takich warstw zwykle wynosi 15-40 cm, ale konkretny układ zawsze zależy od projektu i warunków podłoża.

Materiał lub rozwiązanie Gdzie ma sens Największe zalety Ograniczenia
Zagęszczone kruszywo piaszczysto-żwirowe Lekkie i średnie obciążenia, podjazdy, domy jednorodzinne Dobra cena, łatwa dostępność, szybkie układanie Wymaga bardzo dobrego zagęszczenia i właściwego odcięcia od gruntu
Tłuczeń lub kliniec Place, drogi, strefy z ruchem pojazdów, posadzki o większych obciążeniach Wysoka nośność, dobra stateczność, odporność na odkształcenia Trzeba starannie profilować i kontrolować uziarnienie
Chudy beton Posadzki betonowe, hale, garaże, układy wymagające równej i sztywnej bazy Stabilna powierzchnia robocza, łatwiejsze utrzymanie geometrii Wymaga pielęgnacji i nie zastąpi słabego gruntu
Stabilizacja cementem lub wapnem Słabe grunty, kiedy trzeba poprawić nośność istniejącego podłoża Można wykorzystać materiał miejscowy, poprawia parametry gruntu Efekt zależy od badań, mieszania i wilgotności

W specyfikacjach drogowych chudy beton ma zwykle 6-9 MPa po 28 dniach, a cement stanowi około 5-7% masy kruszywa. To nie jest pełnoprawna płyta nośna, tylko usztywniona warstwa pomocnicza, która ma ustabilizować układ i ułatwić dalsze roboty. Właśnie dlatego dobór materiału powinien wynikać z obciążeń, a nie z przyzwyczajenia wykonawcy.

Gdy już wiadomo, co ma przenieść ciężar, trzeba jeszcze poprawnie ułożyć cały przekrój warstw pod gotową płytą.

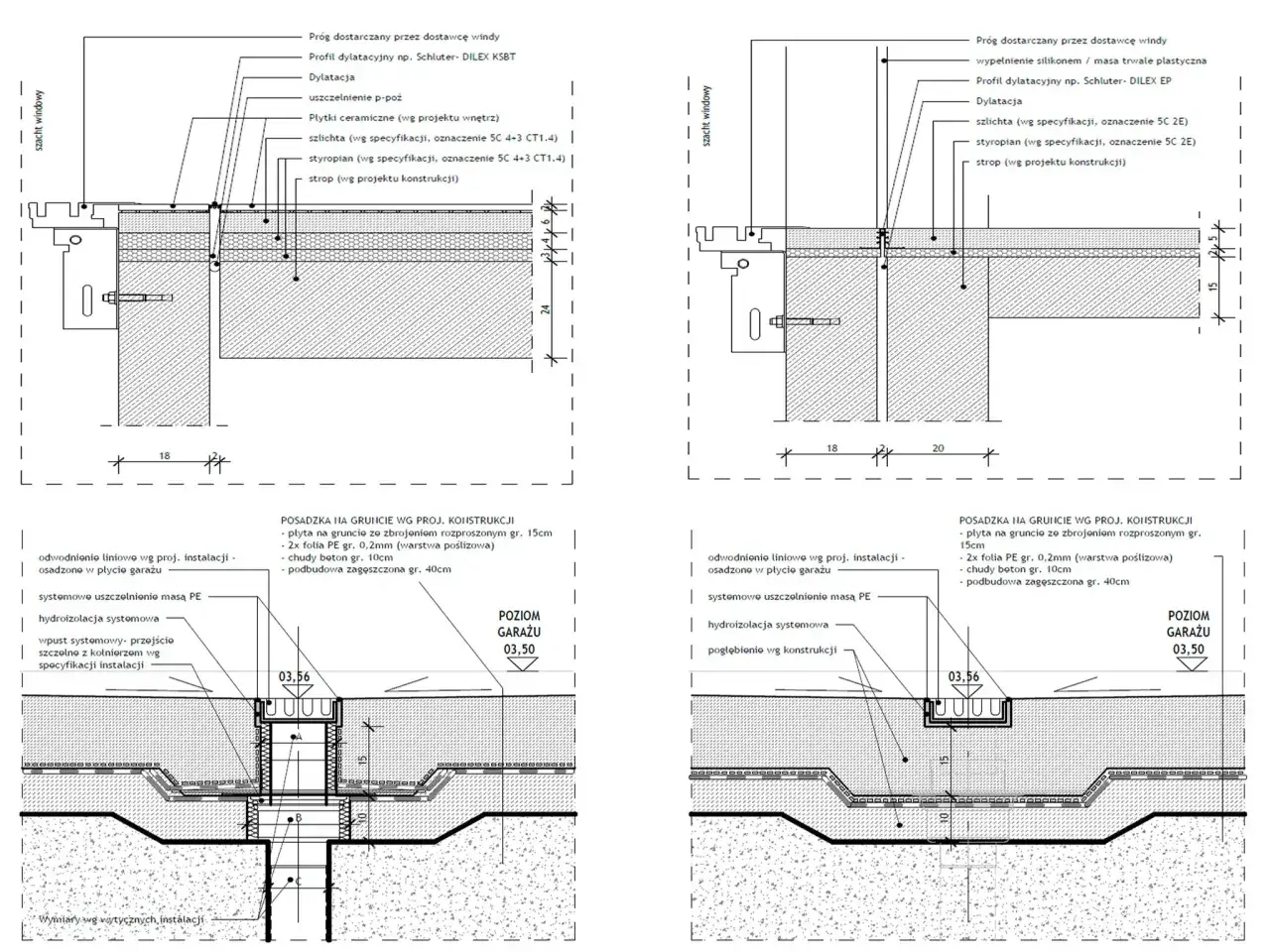

Przekroje techniczne detali posadzki garażowej z widoczną podbudową zagęszczoną o grubości 40cm.

Jak wygląda poprawny układ warstw pod posadzką betonową

Przy posadzce betonowej nie wystarczy sama warstwa nośna. Liczy się cały układ: grunt, warstwa wyrównawcza lub odcinająca, ewentualnie izolacja, separator i dopiero płyta betonowa. W posadzkach przemysłowych często stosuje się też warstwę poślizgową, która zmniejsza tarcie między płytą a podłożem i pozwala płycie pracować zgodnie z projektem.

Najczęściej używam prostego rozróżnienia. W układach niezwiązanych, gdzie warstwa pod spodem składa się z kruszywa, tłucznia albo pospółki, przydaje się geowłóknina jako warstwa rozdzielająca. Jej zadanie jest bardzo konkretne: nie dopuścić do przemieszania materiałów i ograniczyć ucieczkę wilgoci ze świeżego betonu. Z kolei przy płytach betonowych folia polietylenowa pełni rolę warstwy poślizgowej. W opracowaniach dla podłóg przemysłowych wskazuje się folię nie cieńszą niż 0,3 mm, a przy większych siłach skupionych nawet układ podwójny.

W domu lub garażu ten układ bywa prostszy, ale zasada pozostaje ta sama: warstwa pod płytą ma być równa, czysta i przewidywalna. Im bardziej obciążony obiekt, tym mniej miejsca na improwizację. Dlatego przy hali, magazynie czy posadzce technicznej trzeba myśleć nie tylko o materiale, lecz także o dylatacjach, izolacji termicznej i wymaganej nośności całego przekroju.

Skoro układ warstw jest jasny, przechodzę do wykonania, bo właśnie tam najłatwiej stracić jakość całego rozwiązania.

Jak wykonać ją krok po kroku

Zaczynam zawsze od oceny gruntu. Jeśli jest słaby, nierówny albo miejscami nawodniony, nie ma sensu udawać, że problem zniknie po dosypaniu materiału. Najpierw trzeba usunąć warstwę niepewną, ewentualnie wykonać wymianę gruntu albo stabilizację, a dopiero potem budować kolejne warstwy.

  1. Wyznacz poziomy i sprawdź nośność podłoża.
  2. Usuń grunt organiczny, błoto, luźne nasypy i lokalne zanieczyszczenia.
  3. Układaj materiał warstwami roboczymi, a nie jednorazowo na pełną grubość.
  4. Każdą warstwę zagęszczaj do uzyskania powtarzalnego efektu, bez miękkich miejsc.
  5. Kontroluj wilgotność, bo zbyt suchy materiał nie osiąga odpowiedniej gęstości, a zbyt mokry traci stateczność.
  6. W razie potrzeby ułóż warstwę rozdzielającą lub poślizgową przed betonowaniem.
  7. Przy chudym betonie zadbaj o pielęgnację, osłonę przed wysychaniem i właściwe warunki pogodowe.

W drogowych specyfikacjach technicznych chudego betonu nie rozpoczyna się robót przy temperaturze poniżej 5°C, na zamarzniętym podłożu ani podczas deszczu. To ważne także przy posadzkach, bo świeża mieszanka potrzebuje stabilnych warunków, żeby osiągnąć zakładane parametry. Jeśli projekt przewiduje badania, warto też kontrolować zagęszczenie i wilgotność, zamiast opierać się wyłącznie na wyglądzie powierzchni.

Po takim etapie pozostaje jeszcze jedno pytanie, które w praktyce bywa ignorowane: co może pójść źle, nawet jeśli materiał został wybrany poprawnie?

Najczęstsze błędy, które skracają żywotność nawierzchni

Najwięcej szkód widzę wtedy, gdy ktoś oszczędza na przygotowaniu, a nie na samym betonie. Beton jest widoczny, więc budzi największe emocje, ale przyczyna awarii często leży niżej, w warstwie, której później już nie widać.

  • Brak badań gruntu - prowadzi do nierównych osiadań, różnic poziomów i pęknięć.
  • Zagęszczanie tylko z wierzchu - powierzchnia wygląda dobrze, ale niżej zostają słabe strefy.
  • Zbyt mała grubość w strefie obciążeń - skutkuje klawiszowaniem, koleinami i miejscowym rozbijaniem krawędzi.
  • Brak warstwy rozdzielającej lub poślizgowej - powoduje mieszanie się materiałów, utratę wilgoci i gorszą współpracę warstw.
  • Prace na zamarzniętym albo mokrym podłożu - osłabiają nośność i utrudniają uzyskanie projektowanych parametrów.
  • Pominięcie pielęgnacji betonu - zwiększa ryzyko rys skurczowych, zwłaszcza w pierwszych dniach po wbudowaniu.

To właśnie w takich miejscach rodzi się większość reklamacji. Z mojego doświadczenia najlepszą ochroną nie jest droższy materiał, tylko konsekwencja: równe podłoże, właściwe zagęszczenie i logiczne warstwy przejściowe. Gdy to zawodzi, naprawy są trudne i kosztowne, bo problem siedzi pod gotową nawierzchnią.

Jeżeli wykonanie jest już w toku, warto wiedzieć, po czym poznać, że robota naprawdę trzyma poziom.

Jak ocenić jakość przed odbiorem robót

Na odbiorze nie patrzę wyłącznie na to, czy powierzchnia wygląda czysto. Liczą się parametry, dokumenty i powtarzalność wykonania. W przypadku posadzek przemysłowych równość sprawdza się często z tolerancją rzędu 10 mm pod dwumetrową łatą, ale zawsze trzeba to odnieść do projektu i przeznaczenia obiektu.

Co sprawdzam Co powinno się zgadzać Co powinno zapalić lampkę ostrzegawczą
Równość powierzchni Brak garbów, zapadnięć i nagłych załamań Lokalne nierówności, które „czujesz” już po przejściu po podłożu
Zagęszczenie Wynik potwierdzony badaniem, a nie tylko deklaracją Miękkie miejsca, koleiny po sprzęcie, zapadanie się stopy
Warstwa rozdzielająca Ciagłość folii lub geowłókniny bez przerw i uszkodzeń Dziury, zakłady „na styk”, brak separacji przy krawędziach
Jednorodność materiału Stałe uziarnienie i brak domieszek z gruntu Mieszanie się warstw, błoto, rozwarstwienia
Dokumentacja Informacja o materiale, grubości, zagęszczeniu i warunkach wykonania Brak protokołów albo zapisy „na pamięć”

Jeśli odbieram posadzkę lub nawierzchnię bez tych danych, traktuję to jako ryzyko, nie jako oszczędność czasu. Najlepiej działa prosta zasada: to, czego nie da się sprawdzić dziś, wróci jutro jako usterka. Dlatego przed odbiorem zawsze proszę o wyniki badań i porównuję je z założeniami projektu.

Co najbardziej wydłuża życie całego układu

Jeśli miałbym wskazać trzy rzeczy, które robią największą różnicę, wybrałbym grunt, zagęszczenie i pielęgnację. Nie materiał sam w sobie, tylko to, czy każda warstwa została przygotowana zgodnie z obciążeniami i warunkami pracy obiektu. W dobrze zaprojektowanym układzie wszystkie elementy działają razem: grunt, warstwa nośna, separator, płyta i wykończenie.

  • Najpierw zbadaj nośność podłoża, a dopiero potem zamawiaj materiał.
  • Nie rób jednej grubej warstwy tam, gdzie potrzebne są etapy i kontrola zagęszczenia.
  • Nie pomijaj folii, geowłókniny ani pielęgnacji, jeśli przewiduje je projekt.

Jeżeli mam zostawić jedną praktyczną wskazówkę, to jest nią ta: przy posadzce betonowej albo nawierzchni drogowej najtańszy materiał nie wygrywa, jeśli cała konstrukcja pracuje na słabym gruncie. Dobrze zrobiona warstwa pod spodem jest niewidoczna tylko na zdjęciach, bo w użytkowaniu daje się odczuć każdego dnia.

FAQ - Najczęstsze pytania

Warstwa nośna to fundament układu, który przenosi obciążenia z płyty betonowej na grunt. Zapewnia stabilność, równomierne podparcie i ogranicza osiadanie, zapobiegając pęknięciom i uszkodzeniom nawierzchni.
Najczęściej używa się zagęszczonego kruszywa (piaszczysto-żwirowego, tłucznia), chudego betonu lub stabilizacji cementem/wapnem. Wybór zależy od przewidywanych obciążeń i warunków gruntowych.
Niewłaściwe zagęszczenie prowadzi do nierównych osiadań, pęknięć, klawiszowania płyt i pompowania. Powoduje, że powierzchnia wygląda dobrze, ale niżej pozostają słabe strefy, skracając żywotność nawierzchni.
Tak, często są kluczowe. Geowłóknina rozdziela materiały i ogranicza ucieczkę wilgoci, a folia polietylenowa działa jako warstwa poślizgowa, redukując tarcie i pozwalając płycie pracować zgodnie z projektem.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

podbudowa warstwa nośna pod posadzkę betonową podbudowa pod posadzkę przemysłową jak wykonać warstwę nośną błędy wykonania warstwy nośnej
Autor Alex Michalski
Alex Michalski
Nazywam się Alex Michalski i od 7 lat zajmuję się tematyką budownictwa. Moje zainteresowanie tą dziedziną zaczęło się już w dzieciństwie, kiedy fascynowałem się konstrukcją budynków i inżynierią. Od tamtej pory nieprzerwanie zgłębiam tajniki branży, a moim celem jest dzielenie się wiedzą, która pomoże innym lepiej zrozumieć złożoność procesów budowlanych. Piszę o różnych aspektach budownictwa, od nowoczesnych technologii po przepisy prawne, które wpływają na nasze otoczenie. Staram się w sposób przystępny przedstawiać trudne tematy, porównując różne źródła informacji i śledząc najnowsze trendy w branży. Zależy mi na tym, aby moje artykuły były użyteczne, dokładne i zrozumiałe, dlatego zawsze weryfikuję dane, które przedstawiam. Wierzę, że dobrze zorganizowana wiedza może pomóc w podejmowaniu świadomych decyzji w zakresie budownictwa.
